Budowa domu, rozbudowa obiektu albo większy remont zwykle zaczynają się nie od koparki, lecz od dokumentów. Ten tekst wyjaśnia, czym jest projekt budowlany, co musi zawierać, jakie załączniki najczęściej są potrzebne i gdzie najłatwiej popełnić błąd, przez który urząd wzywa do poprawek. Skupiam się na praktyce, bo przy inwestycji liczy się nie tylko zgodność z przepisami, ale też to, czy całość da się sprawnie przeprowadzić od wniosku do startu robót.
Najważniejsze rzeczy do sprawdzenia przed złożeniem dokumentów
- Dokumentacja musi być zgodna z MPZP albo decyzją o warunkach zabudowy.
- Urząd zatwierdza przede wszystkim część zagospodarowania działki i część architektoniczno-budowlaną, a techniczna musi być gotowa przed rozpoczęciem robót.
- Aktualna mapa, oświadczenie o prawie do dysponowania nieruchomością i wymagane uzgodnienia są najczęstszymi punktami krytycznymi.
- W wersji elektronicznej liczą się podpisy, nazwy plików i poprawny podział dokumentów na tomy.
- Brak jednego załącznika potrafi wydłużyć sprawę mimo ustawowego terminu 65 dni.
Kiedy dokumentacja jest naprawdę potrzebna
Najkrótsza odpowiedź brzmi: wtedy, gdy inwestycja wymaga pozwolenia na budowę albo zgłoszenia z projektem. W praktyce chodzi o roboty, przy których urząd sprawdza nie tylko sam zamiar budowy, ale też to, czy zamierzenie da się legalnie i bezpiecznie wykonać na konkretnej działce. Dla inwestora to ważne, bo od jakości dokumentacji zależy tempo całej sprawy, a ustawowy termin 65 dni szybko przestaje mieć znaczenie, jeśli wniosek jest niepełny.
W mojej ocenie najczęstsze nieporozumienie polega na tym, że dokumentację traktuje się jak formalność. Tymczasem jej rola jest podwójna: ma pokazać zgodność z planem miejscowym albo warunkami zabudowy oraz udowodnić, że obiekt da się posadowić, skomunikować i użytkować bez kolizji z przepisami. Przy domu jednorodzinnym zakres bywa prostszy, ale nie ma tu taryfy ulgowej dla błędów w mapie, dostępie do drogi czy uzgodnieniach branżowych.
Gdy to już jasne, warto rozebrać dokumentację na części.

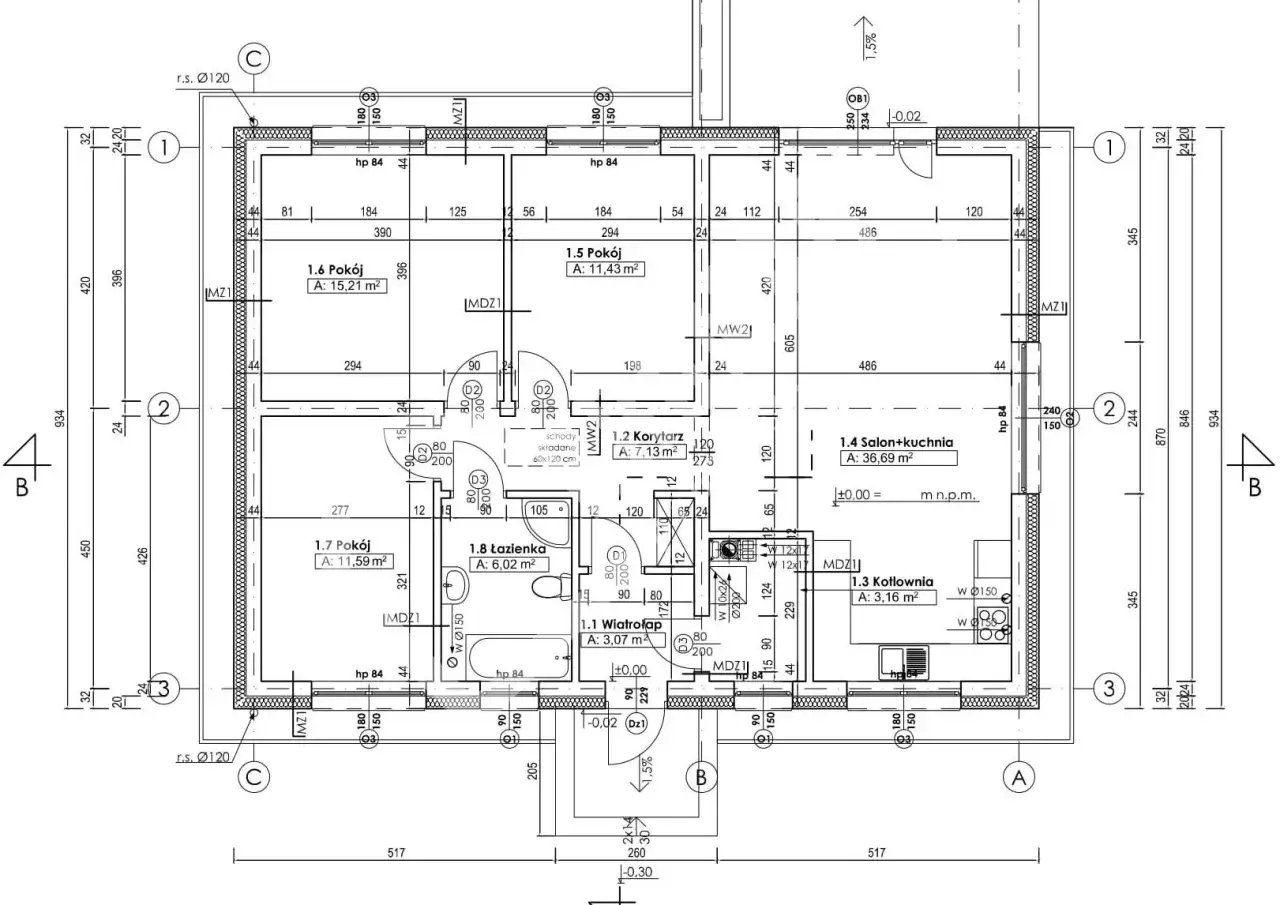

Co wchodzi w skład dokumentacji projektowej
W obecnym modelu dokumentacja nie jest już jednym zwartym tomem. Dzieli się na części, które pełnią różne funkcje i nie zawsze są oceniane w tym samym momencie. To praktyczne rozwiązanie, bo urząd zatwierdza przede wszystkim to, co pokazuje usytuowanie i formę obiektu, a bardziej techniczne detale zostają na etap wykonawczy.
| Część | Co pokazuje | Rola w procedurze | Na co uważać |
|---|---|---|---|
| Projekt zagospodarowania działki lub terenu | Granice działki, usytuowanie obiektu, układ komunikacji, sieci, zieleń, ścieżki odprowadzenia ścieków | To tutaj urząd najpierw sprawdza zgodność z terenem i przepisami | Mapa musi być aktualna, a odległości i rzędne powinny się zgadzać z rzeczywistością |
| Projekt architektoniczno-budowlany | Funkcję, formę, konstrukcję, parametry energetyczne i rozwiązania materiałowe | Pokazuje, czym obiekt będzie w praktyce i jak ma działać | Tu najłatwiej o rozjazd między opisem a rysunkami |

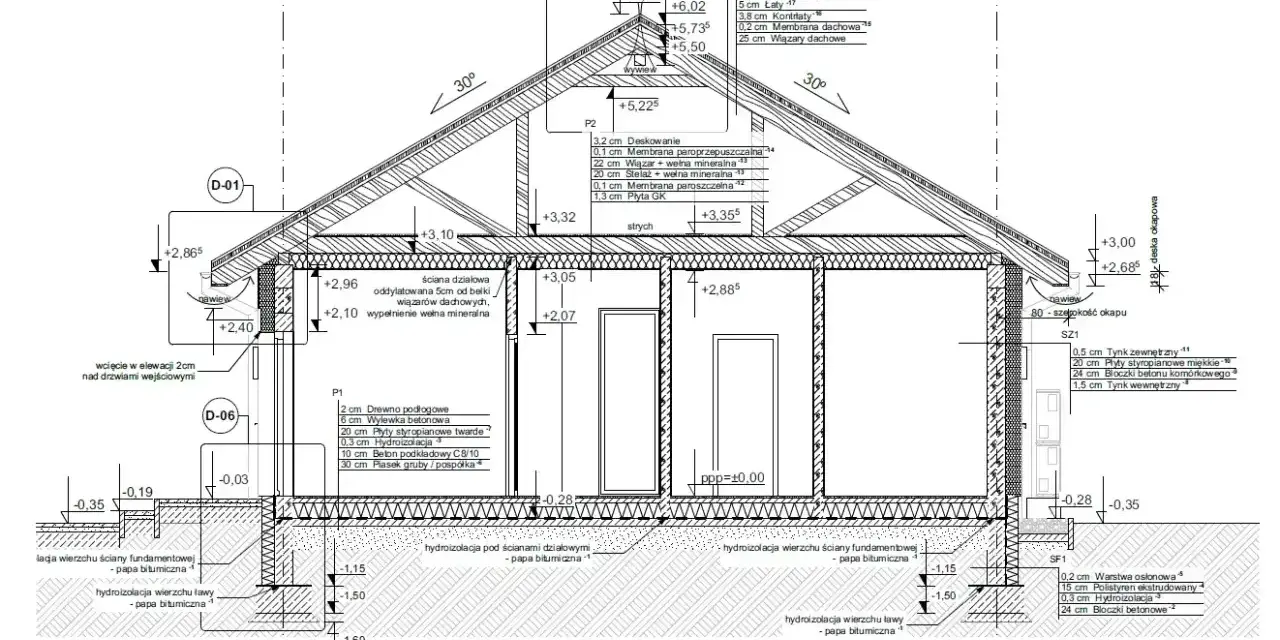

| Projekt techniczny | Detale konstrukcyjne, instalacyjne i wykonawcze | Jest potrzebny przed rozpoczęciem robót, ale nie jest zatwierdzany tak jak dwie pierwsze części | Nie wolno wrzucać go do tego samego pliku, co część zatwierdzaną przy pozwoleniu |
Jak wynika z e-Budownictwa GUNB, część rysunkową zapisuje się w PDF, podpis elektroniczny dotyczy całego pliku, a nie pojedynczych stron. To drobiazg tylko z pozoru, bo właśnie takie szczegóły techniczne najczęściej powodują wezwanie do poprawy. Kiedy forma jest uporządkowana, można przejść do załączników, które decydują o kompletności całego wniosku.
Jakie załączniki i uzgodnienia najczęściej są potrzebne
Tu zaczyna się część, którą inwestorzy najczęściej niedoszacowują. Sam rysunek nie wystarczy, bo urząd chce widzieć, że działka ma podstawę prawną do zabudowy, a sam obiekt nie koliduje z innymi przepisami. Zestaw załączników zależy od rodzaju inwestycji, ale kilka pozycji wraca niemal zawsze.
| Załącznik | Kiedy zwykle jest potrzebny | Dlaczego ma znaczenie |
|---|---|---|
| Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane | Prawie zawsze | Bez niego inwestor nie wykaże, że może legalnie prowadzić roboty |
| Decyzja o warunkach zabudowy | Gdy nie ma miejscowego planu | Potwierdza, że zamierzenie da się pogodzić z otoczeniem i zasadami ładu przestrzennego |
| Mapa do celów projektowych | Przy większości nowych inwestycji i rozbudów | To baza dla poprawnego usytuowania obiektu |
| Uzgodnienia branżowe i opinie | Gdy wymagają tego przepisy lub lokalizacja | Dotyczą m.in. drogi, ochrony przeciwpożarowej, środowiska albo mediów |
| Pełnomocnictwo | Jeśli składa je osoba działająca w imieniu inwestora | Brak pełnomocnictwa potrafi zatrzymać sprawę nawet wtedy, gdy sam projekt jest poprawny |
W praktyce szczególnie często wracają trzy sytuacje: brak aktualnej mapy, brak wymaganej decyzji o warunkach zabudowy oraz pominięcie uzgodnień, które wynikają z lokalizacji, na przykład przy drodze publicznej albo przy obiekcie o podwyższonych wymaganiach przeciwpożarowych. Jeśli inwestycja jest prostsza, nie oznacza to jeszcze, że można pominąć te elementy bez sprawdzenia. Właśnie dlatego następny krok to poprawne przygotowanie wersji papierowej albo cyfrowej.
Jak przygotować wersję papierową i elektroniczną
W 2026 roku cyfrowy obieg dokumentacji jest już standardem, ale nie wszędzie i nie zawsze oznacza to to samo. Można złożyć dokumenty elektronicznie albo w papierze, natomiast przy wersji cyfrowej trzeba pilnować struktury plików, podpisów i nazw. To nie jest biurokratyczny detal, tylko realny warunek, żeby sprawa nie utknęła na wejściu.
- Podpis może być kwalifikowany, zaufany albo osobisty z e-dowodu.
- Jeden plik powinien odpowiadać jednemu tomowi dokumentacji.
- Projekt techniczny trzymaj osobno od części zatwierdzanej przy pozwoleniu.
- Rysunki zapisuj tak, jak wymaga tego portal i rozporządzenie, a nie według własnego porządku folderów.
- Nazwy plików muszą być spójne, bo błędne oznaczenia potrafią wywołać wezwanie do uzupełnienia.
W praktyce bardzo pomaga prosta zasada: najpierw kompletność merytoryczna, potem technika zapisu. Jeśli projektant ma uprawnienia do całego zakresu opracowania, może podpisać dokument sam; jeśli nie, podpisy składają wszyscy uczestnicy opracowania i sprawdzenia. Przed rozpoczęciem robót trzeba jeszcze zapewnić sporządzenie projektu technicznego i przekazać go kierownikowi budowy. To ważne, bo nawet dopracowany merytorycznie plik może zostać zakwestionowany, jeśli podpisy albo format nie zgadzają się z wymaganiami. Gdy forma jest poprawna, najczęściej zostają już tylko błędy merytoryczne.
Błędy, które najczęściej zatrzymują sprawę
Jeśli miałbym wskazać najdroższe błędy, nie byłyby to wcale spektakularne pomyłki projektowe. Najwięcej czasu tracą inwestorzy na niespójnościach, których dałoby się uniknąć podczas jednego, spokojnego sprawdzenia dokumentów.
- Niezgodność z planem miejscowym albo decyzją WZ - urząd od razu widzi, że inwestycja nie pasuje do podstawy planistycznej.
- Stara mapa - nawet dobry projekt traci sens, jeśli bazuje na nieaktualnych danych terenowych.
- Brak wymaganych podpisów - szczególnie w wersji elektronicznej, gdzie liczy się nie tylko treść, ale też sposób złożenia podpisu.
- Pomieszanie części dokumentacji - techniczna część w złym pliku albo razem z materiałem zatwierdzanym przy pozwoleniu to częsty powód wezwania.
- Pominięte uzgodnienia branżowe - najczęściej wychodzi przy działkach przydrożnych, przy inwestycjach większych albo przy obiektach o podwyższonym ryzyku.
- Brak pełnomocnictwa albo opłaty skarbowej - drobiazg formalny, który potrafi zablokować sprawę na samym początku.
Warto też pamiętać, że urząd nie ocenia dokumentacji w próżni. Patrzy na działkę, przeznaczenie terenu, charakter obiektu i to, czy projektant rzeczywiście uwzględnił warunki bezpieczeństwa oraz dostępność dla osób ze szczególnymi potrzebami. To właśnie dlatego dobrze zrobione poprawki skracają postępowanie bardziej niż jakiekolwiek przyspieszanie „na siłę”. Na końcu zostaje już tylko ostatni przegląd przed złożeniem kompletu.
Co sprawdzić tuż przed złożeniem dokumentów
Przed złożeniem dokumentów robię zawsze krótki przegląd kontrolny i polecam to samo każdemu inwestorowi. Taki ostatni filtr zajmuje kilka minut, a potrafi oszczędzić tygodnie oczekiwania.
- Czy dokumentacja zgadza się z MPZP albo decyzją o warunkach zabudowy.
- Czy mapa i dane działki są aktualne.
- Czy wszystkie pliki mają właściwe podpisy i nie mieszają różnych części projektu.
- Czy załączono oświadczenie o prawie do dysponowania nieruchomością.
- Czy pełnomocnik, jeśli działa w sprawie, ma właściwe umocowanie.
- Czy inwestycja wymaga dodatkowych opinii, uzgodnień albo decyzji branżowych.
Jeżeli wszystko się zgadza, wniosek zwykle przechodzi znacznie sprawniej, a sam proces przestaje być walką z papierami. W praktyce właśnie taki uporządkowany komplet najbardziej przybliża do szybkiego pozwolenia na budowę i spokojnego startu prac.
